荒川区荒川四、五丁目付近再構築工事

進捗状況

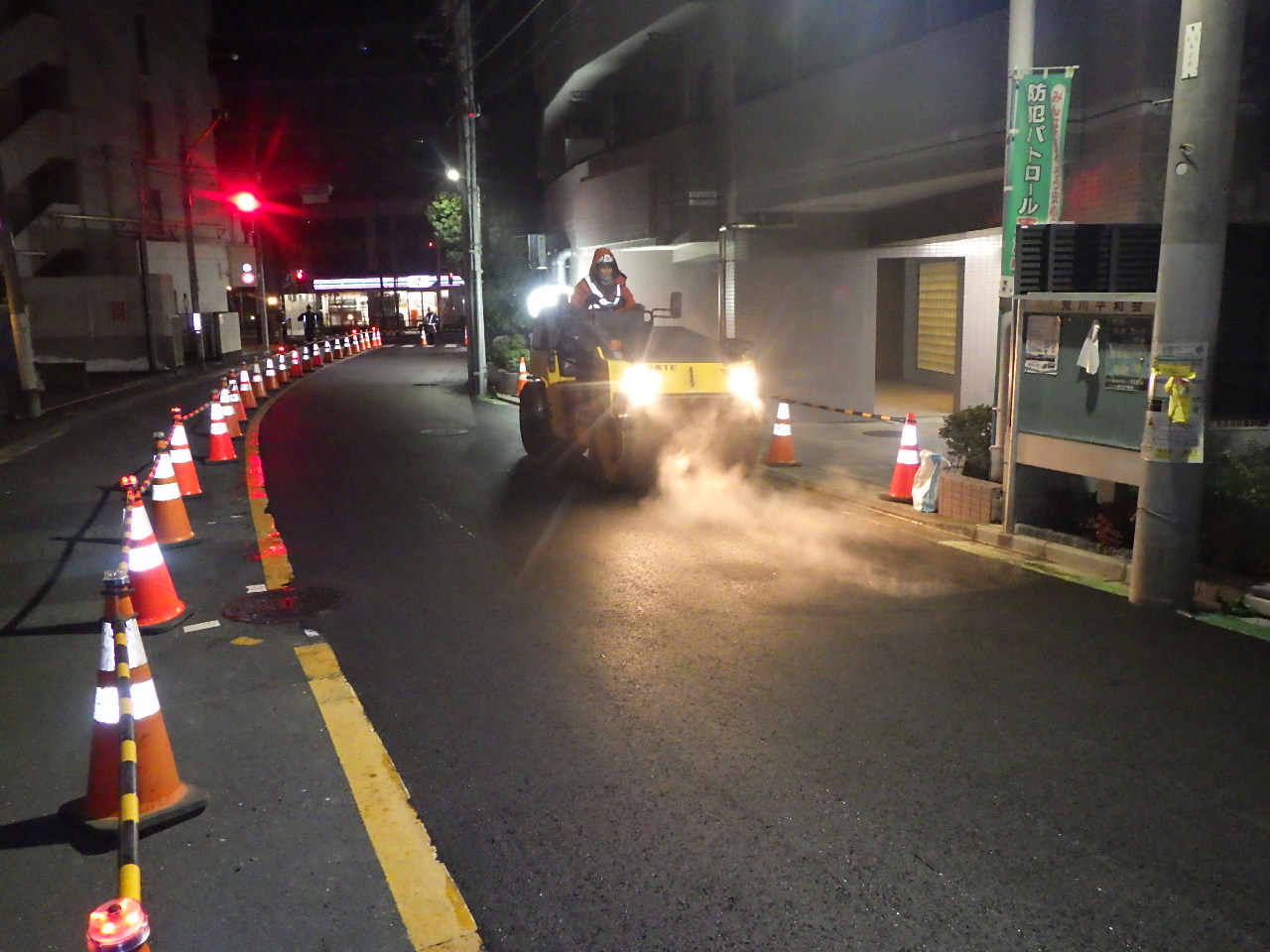

2023-12-22舗装本復旧

掘削作業で継接ぎとなっている舗装をキレイに本復旧しています。

2023-07-31反転・形成工法(パルテムSZ工法)

既設のマンホールを利用して管きょ内にSZライナーを引込み、空気と蒸気で拡張・加熱して管きょの中に自立管のSZパイプをつくる形成工法です。この工法も道路を掘り起こすことなく施工できます。

2022-09-30SPR工法

既設管の内側に塩化ビニル製プロファイルをら旋状に製管し、既設管との間隙に裏込め材を充填することにより既設管と一体化した複合管を築造する管きょ更生工法です。
機材は全てマンホールから管路内に入れるため、道路を掘り起こすことなく施工できます。

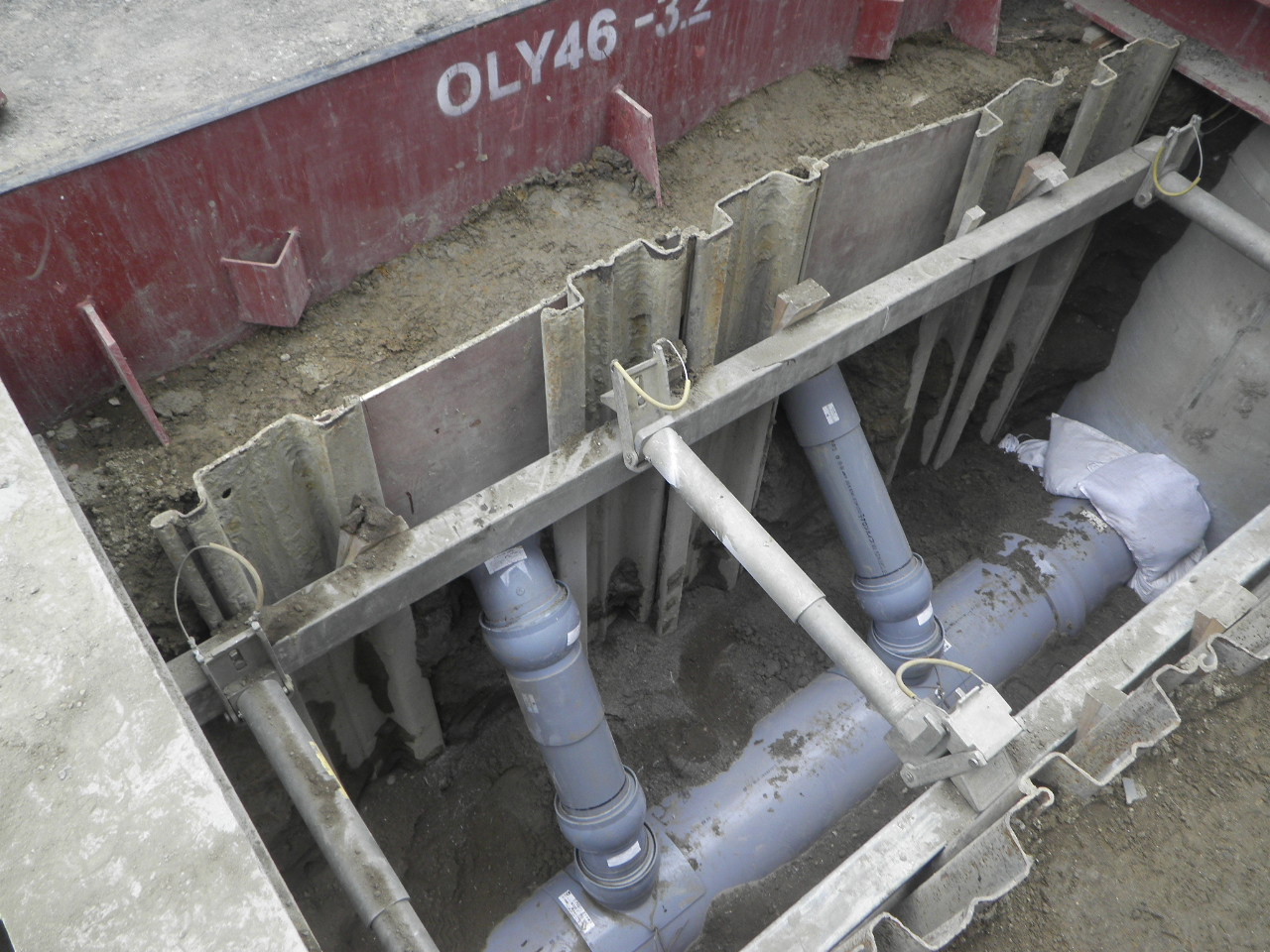

2022-08-10塩ビ管に布設替え

古い下水管は、陶管と言って陶器で出来ています。原料は粘土なので、すぐ壊れる!今回の工事では塩ビ製にリニューアルしています。曲がり管には、可とう性のある曲り管を使用していますので地震に強いです。

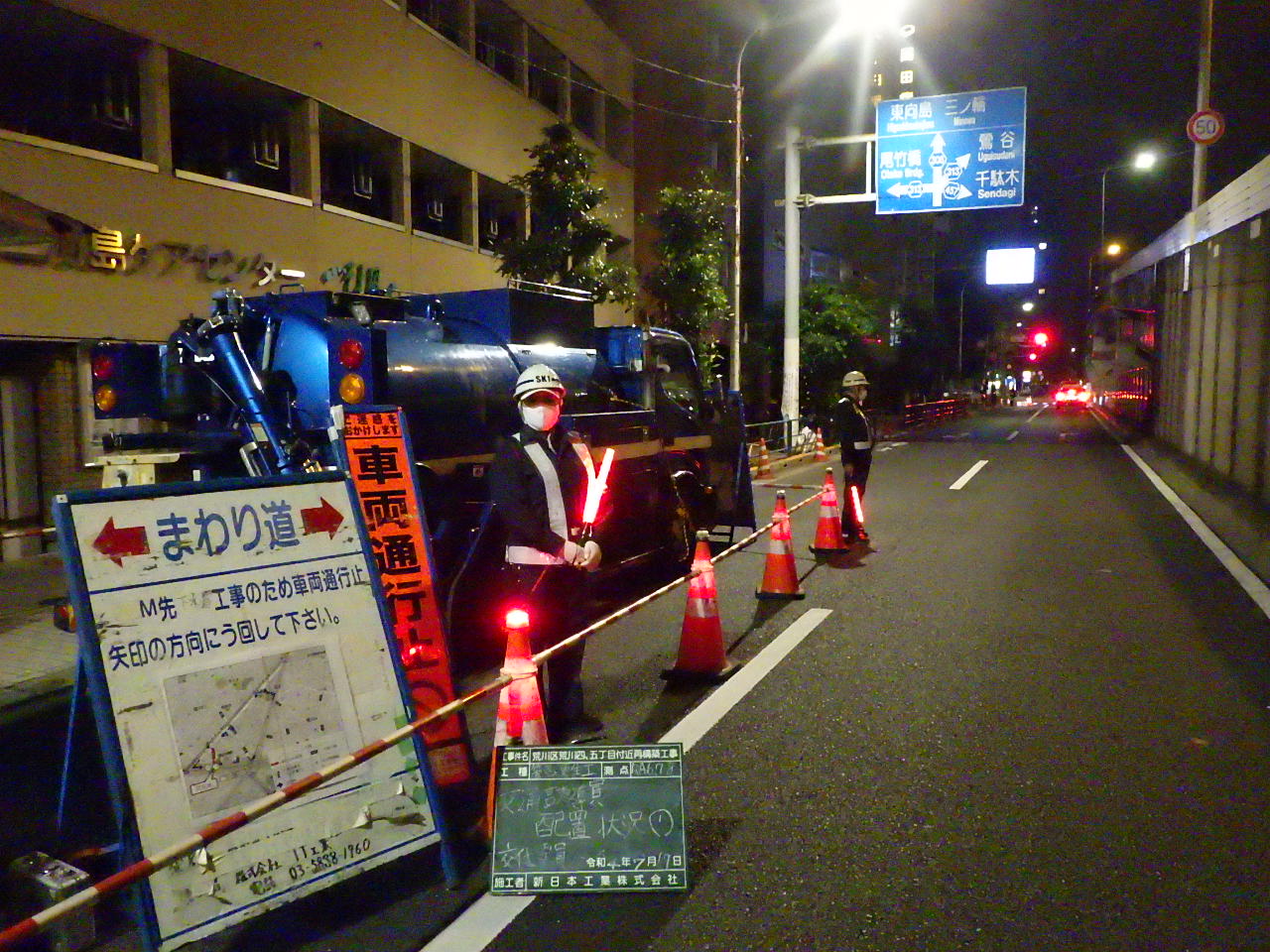

2022-07-22夜間作業状況

夜間の作業も始まっています。
交通量の多い都道(明治通り・尾竹橋通り)は夜間に施工いたします。

2022-07-08試掘状況

試掘で他企業埋設管(水道やガス等)の位置を確認しています。

2022-05-276月1日から「工事のお知らせ」を配布いたします。

近隣のみなさまへ、工事内容をお知らせするチラシを配布いたします。
ご一読くださいますと幸いです。
ご不明点等ございましたら、お手数ですがご連絡いただきますようお願いいたします。

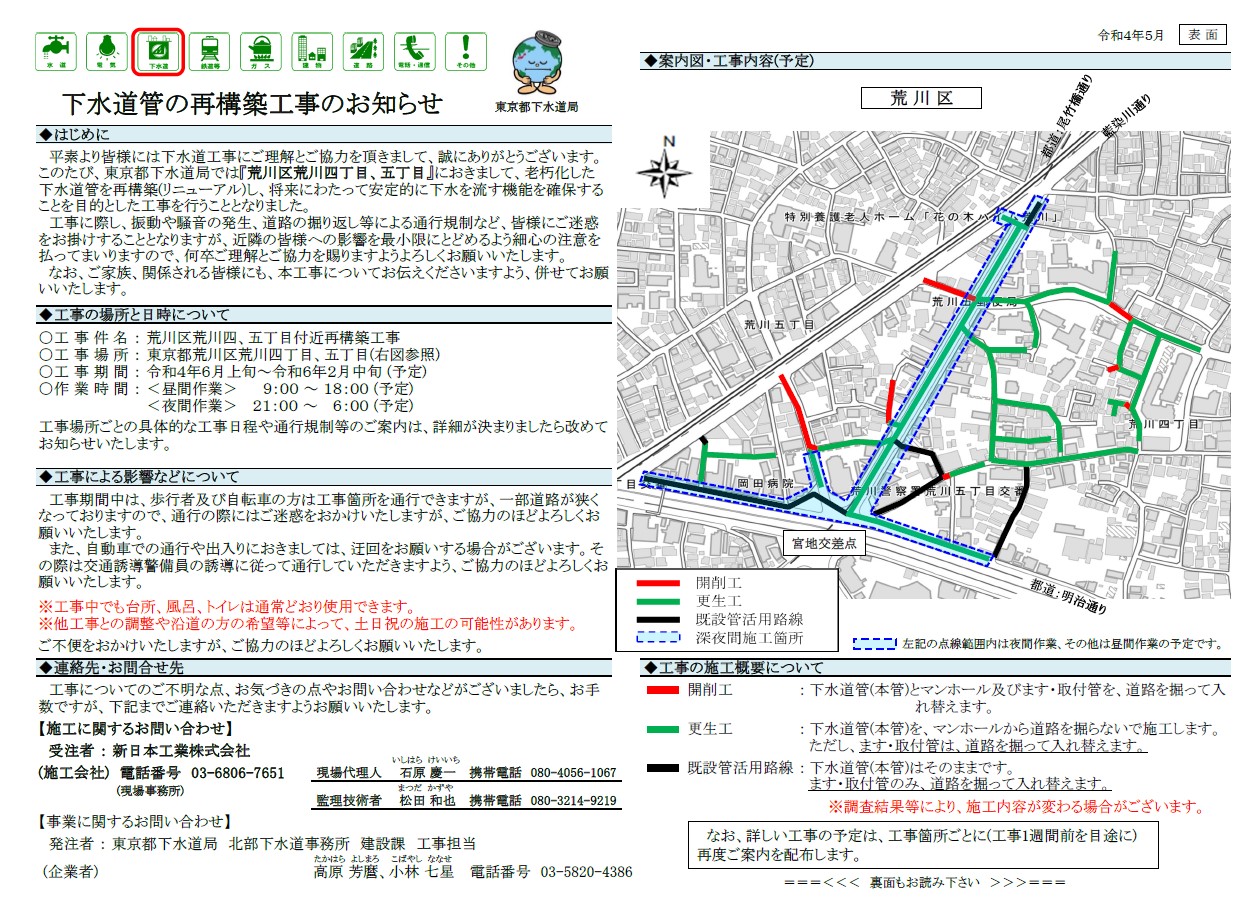

2022-05-276月1日から「工事のお知らせ」を配布いたします。その2

近隣のみなさまへ、工事内容をお知らせするチラシを配布いたします。
ご一読くださいますと幸いです。
ご不明点等ございましたら、お手数ですがご連絡いただきますようお願いいたします。
